首页 > 资讯动态 > 知识讲堂 > 防水工程技术交底到底怎么做?(二)

使用微信“扫一扫”
扫描以上二维码
即可分享本文至“朋友圈”

防水工程技术交底到底怎么做?(二)

2019/05/25浏览次数:

03  聚合物水泥基防水涂料


1.施工工艺:基面处理 → 渗透剂涂刷 → 防水补强涂刷 → 第一遍防水层涂刷 → 第二遍防水层修补 → 防水层养护 → 验收 → 如有问题整改、修补 → 蓄水验 → 保护层


2.基面处理及确认:

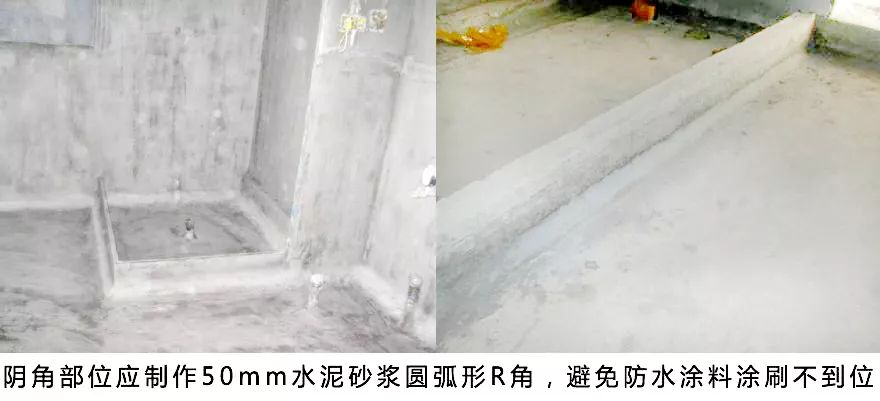

基层应结实平整、干净、无灰尘、无油污、无混凝土脱模剂及杂物,若有外露钢筋头的切割处理后需凹入混凝土结构面;混凝土基层若存在有渗透水现象,必须采取止水处理,待验收合格后方可进行防水层施工;有较大裂缝的需V型切开;施工缝及边际部分,根据需要进行无纺布粘贴。

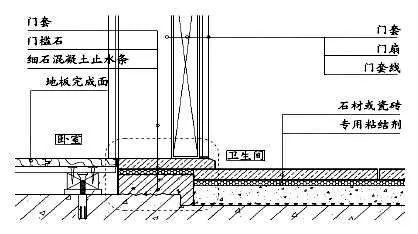

3.止水带:门槛石下口须做止水带,止水带浇捣前需凿毛套浆处理,两侧入墙,与地面一起做防水,止水带标高应低于室内地面完成面约25mm,门槛石用专用粘结剂湿贴;



4.聚合物水泥基防水涂料涂刷:渗透剂涂布:原液1:水19的比例充分搅拌,用毛刷或滚筒均匀涂布保养0.5-3小时,其作用:


a、对防水基面有清扫作用;


b、修复细小裂缝;


c、使防水层涂布与防水基面充分粘结;


5.聚合物水泥基防水涂料涂刷:

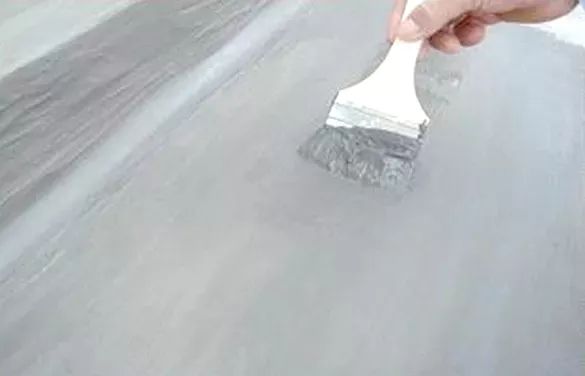

防水补强涂装:穿墙管与墙面阴角部位用原液:混合材=1:3的比例硬调材嵌缝加强处理,保养6-12小时;防水层涂布:按原液:混合材=1:1的比例充分搅拌后用泥刀涂装;严格控制每道防水材料的配合比;每遍防水层的厚度控制在0.8-1.0mm,养护12-24小时。


04  三和无挥发性气味与基层粘结强度好KC173单组份水性聚氨酯防水涂料">单组份聚氨酯防水涂料


1.施工工艺:基面处理 → 交接部位加强处理 → 大面聚氨酯防水层涂刷 → 收头部位密 封处理 → 防水层养护 → 防水层厚度检查及验收 → 如有问题整改、修补 → 蓄水试验 → 保护层浇捣


2.基面处理及注意事项:

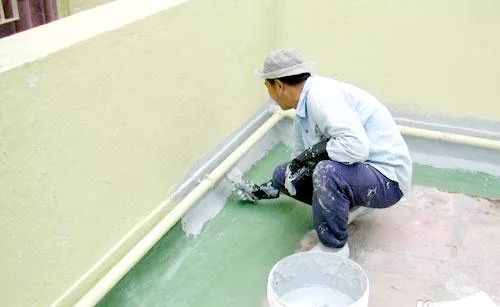

基层表面应该坚固,不起砂。施工前必须将基层的泥土、灰尘、浮浆、油污清除干净,铲除突起的砂浆块,凹陷处使用聚合物砂浆批嵌补平,阴阳角做成圆弧形。细部处理:管根做密封处理;阴阳角、管根等细部涂刮附加防水层。涂料使用前应搅拌均匀,用橡皮刮板批刮或大漆帚涂刷到基层上,分2-3次涂刷,每次间隔时间约为10-16小时(表面不粘手,涂层有一定硬度后),涂刮方向与上遍垂直,施工厚度应均匀,每遍涂料用量0.5-1.0kg/m2。涂刷单组份聚氨酯防水前,基层必须完全干透;若预计未来8小时内有降雨情况,则阳台防水不宜施工;早上阳台防水施应待露水干透后进行。墙面施工时为增加与饰面层的粘接力,可在最后一遍涂膜未固化前在涂膜表面稀撒干净中砂,等涂膜完全固化后再进行饰面施工。

涂料应即开即用,开盖后在3h内用完。开桶后未用完的涂料应立即将盖子盖严,密封保存,以防自聚。



3.防水涂料涂刷:


① 涂刷基层处理剂:将专用基层处理剂采用棕毛刷或羊毛辊筒均匀涂刷于基层表面;


② 交接部位加强处理:按规范要求对阴阳角、管根、落水口等节点部位进行附加层加强处理;必要时,对通常容易出现渗漏水部位进行重点处理;


③ 大面积涂膜需分层涂刮:应在底层表面干透后才能进行下道涂层的涂刮,上下层间隔时间根据施工现场的温度与通风条件确定,一般以不粘脚即可(常温条件下8-10小时左右);防水涂料涂刮时上下层涂刮方向要求垂直,并要求涂层均匀,防水层成膜厚度不低于1.5mm。





Copyright © 广东三和化工科技有限公司 All Rights Reserved.    粤ICP备19049844号
网站地图
